Za jordánskou hrází bude na nový horkovod připojena budova Střelnice a potrubí bude dále pokračovat přes silnici na dvůr Gymnázia Pierra de Coubertina. Během letních a podzimních měsíců roku 2022 budou práce pokračovat přes nové město až k autobusovému nádraží.

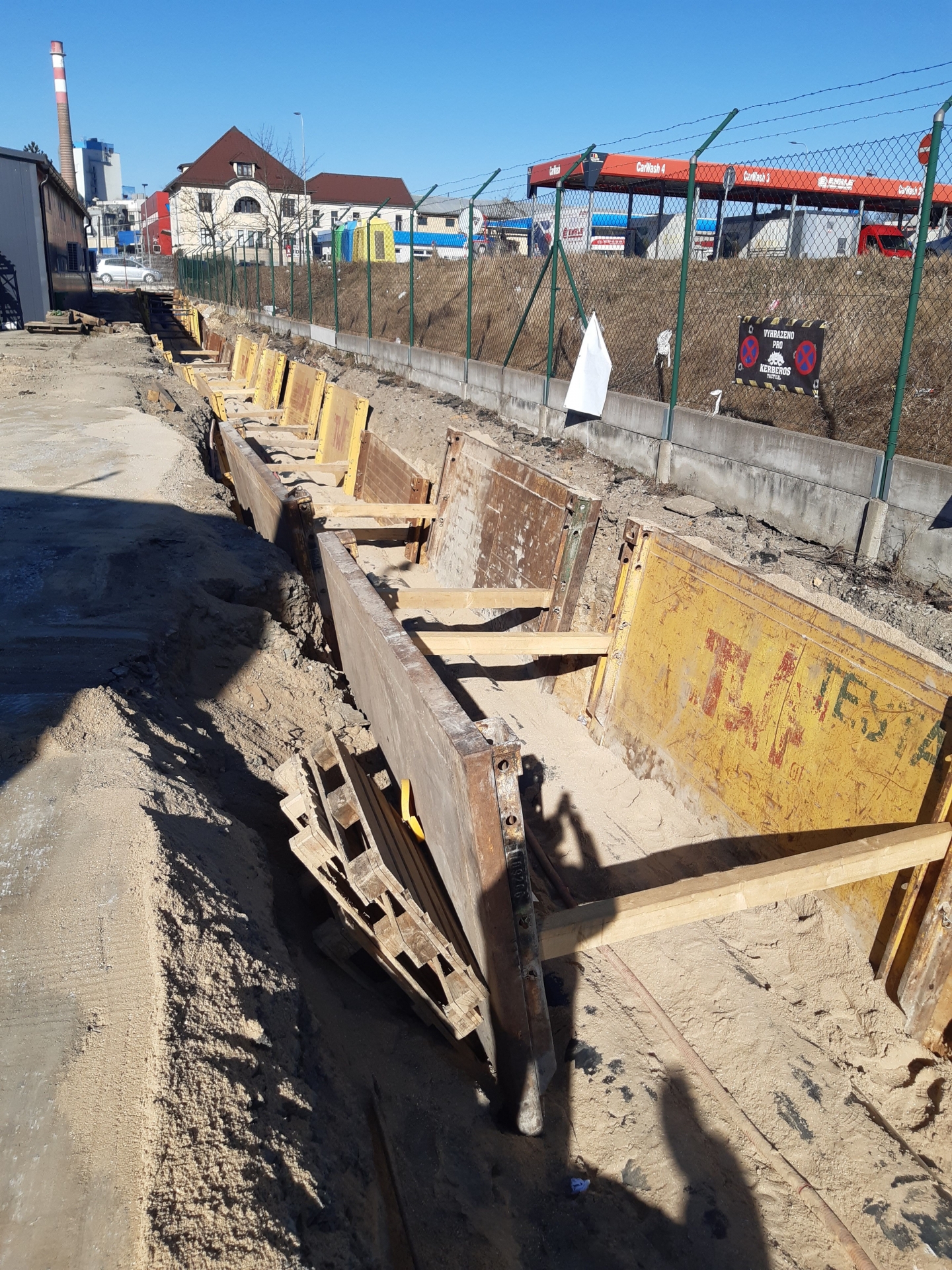

Již od loňského roku probíhá též výměna starého poruchového horkovodu v trase od VS26 v Husinecké ulici do areálu Teplárny Tábor. V současné době probíhají práce v prostorách firmy B+J Power na Chýnovské ulici (viz foto).
Zároveň se rozběhne druhá etapa projektu výměny parovodních sítí v jižní a východní části města. Zde budou práce zahájeny na trase od OD Tesco ke StopShopu.
V areálu teplárny v Plané nad Lužnicí pokračuje projekt Konec uhlí v Plané. Přestavba jednoho kotle je již dokončena a je provozován na štěpku. V létě letošního roku bude zcela ukončen uhelný provoz a v obou stávajících kotlích se bude jako palivo používat výhradně dřevní štěpka.
